| Tomando
por base a Semana 5, para que a mesa esteja pronta no início dessa
semana, é necessário que comece a ser montada no início
princípio da Semana 4 (uma semana para a montagem). Como os suportes
e o tampo têm prazo de espera de uma semana, sua fabricação
deve ser iniciada ao início da Semana 3; o tronco, porém,
por ter tempo de espera de duas semanas, deve ter iniciada sua fabricação
no início da semana 2.
(b) montagem

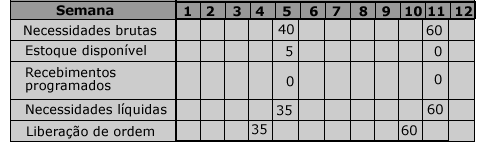

da tabela MRP para a mesa e seus componentes Item: Mesa
|
